【一线动态】220千伏员热第二通道线路工程隧道顺利贯通

3周前 (10-01) 阅读数 90 #综合

2026年9月28日

由华隧建设承建的

220千伏员热第二通道线路工程

(简称“员热项目”)

3号至6号工作井

盾构区间隧道顺利贯通

为后续施工推进奠定了坚实基础



赋能城市发展

筑牢天河核心区电力保障根基

员热项目是天河区电力保供的核心关键工程,项目建成后,将有效补齐中心城区电力供应短板,优化电网架构,提升供电可靠性与故障抵御能力,对助力天河重点发展片区产业升级与城市更新、支撑区域经济高质量可持续发展具有深远意义。

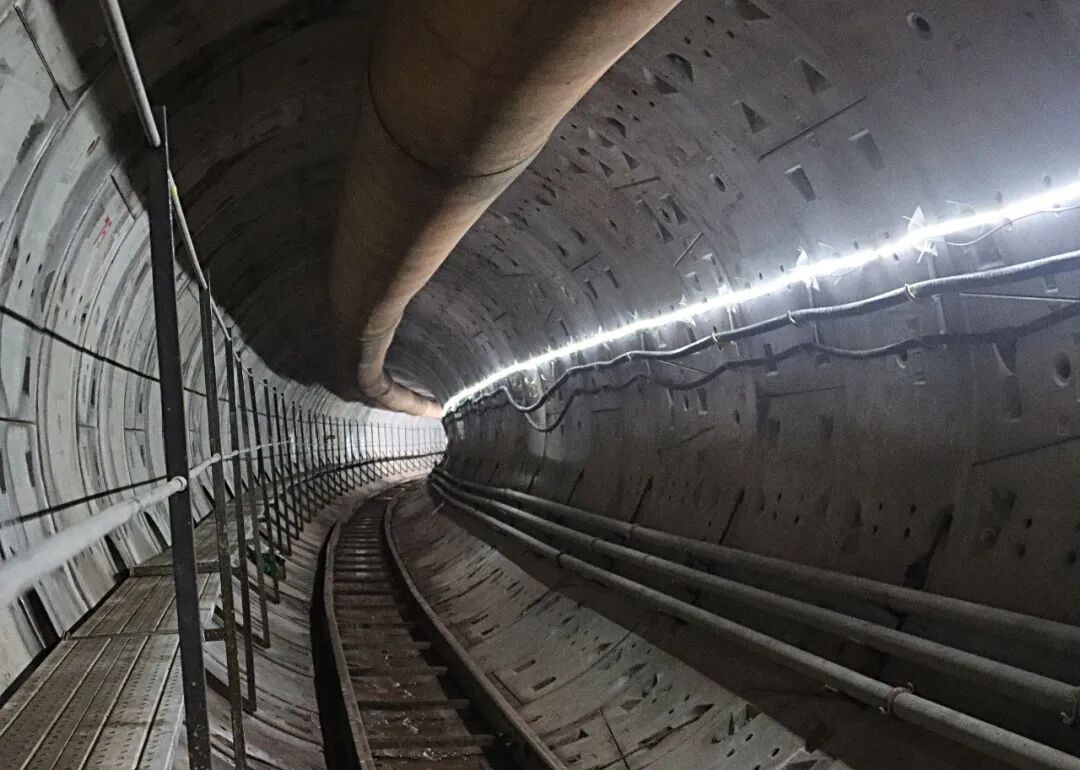

员热项目盾构隧道内景


员热项目线路全长约3078米,全线设置5个工作井,配备2台土压平衡式盾构机同步掘进。本次贯通的3号至6号工作井区间,是整个项目施工难度最大、风险点位最密集的核心区段。


施工难点:地质复杂、环境敏感

3号至6号工作井盾构区间施工条件极为复杂,区间隧道围岩以强风化、中风化泥质粉砂岩为主,岩体整体性差、稳定性弱,易出现岩体破碎、塌落隐患,极易引发地层扰动变形;

线路紧邻江涌水系,区域地下水储量丰富、水系连通性强,透水、涌水、渗水风险突出;

区间包含最小半径120米小曲线转弯段,最大纵坡达37.8‰,盾构机姿态纠偏、轴线控制难度极大,成型隧道质量管控要求极高。

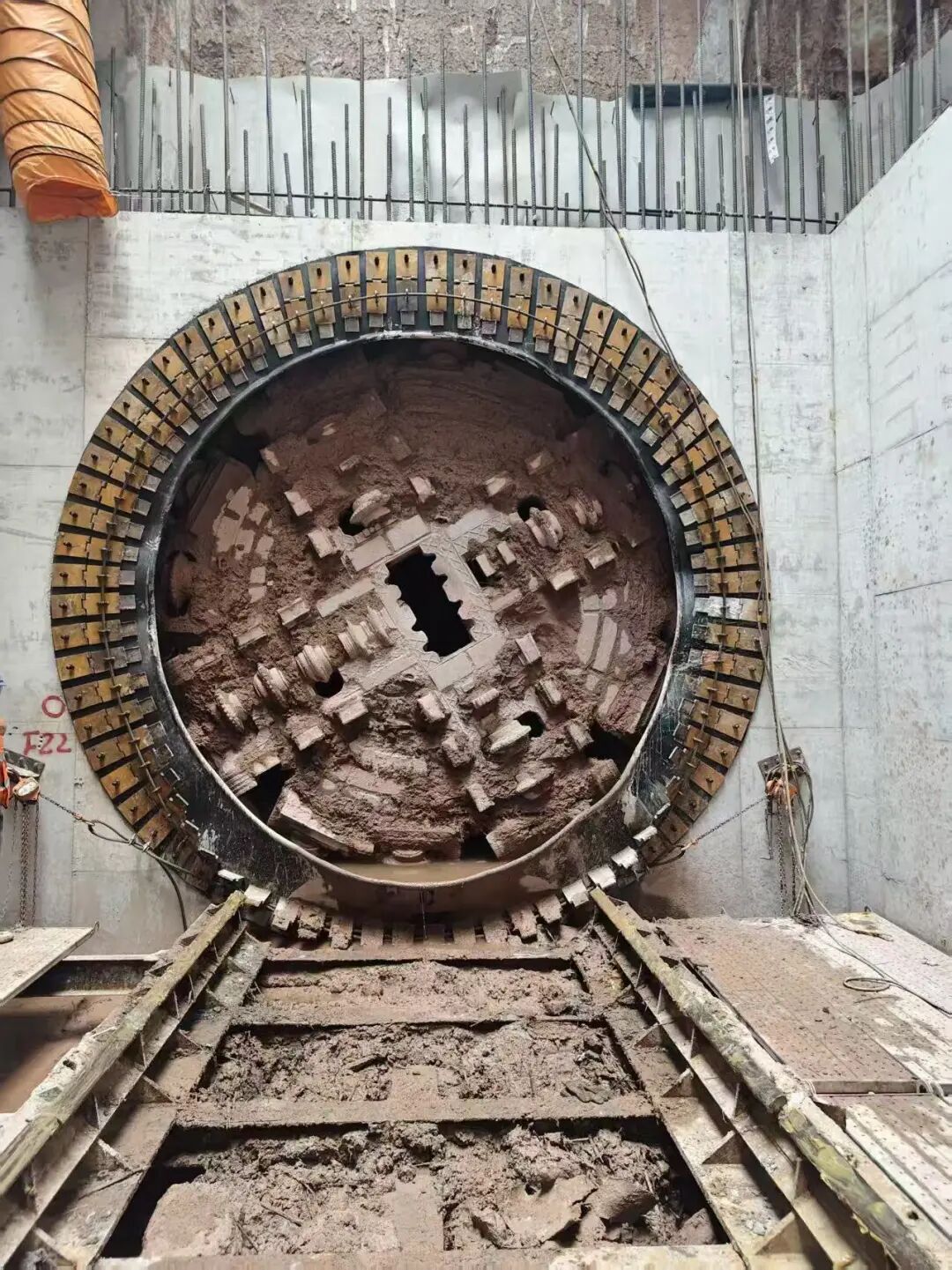

员热项目盾构机出洞


同时,区间沿线密集穿越各类重要建(构)筑物与市政关键设施,施工保护标准严苛。掘进路径先后上跨运营地铁十一号线、侧穿琶洲大桥桩基、下穿临江大道车行隧道,并穿越程界东涌、程界西涌等重要水系通道。周边交通干线、民生设施、市政枢纽高度集中,施工过程需严控施工扰动、沉降变形,杜绝对既有运营设施、桥梁桩基、水系通道造成不利影响,整体施工精度、安全管控标准严苛。


精准施策,攻克全线重难点

面对重重技术难关与安全风险,项目组建党员突击队,结合地质与工况特点,量身定制专项施工方案,分类施策、逐项破局。

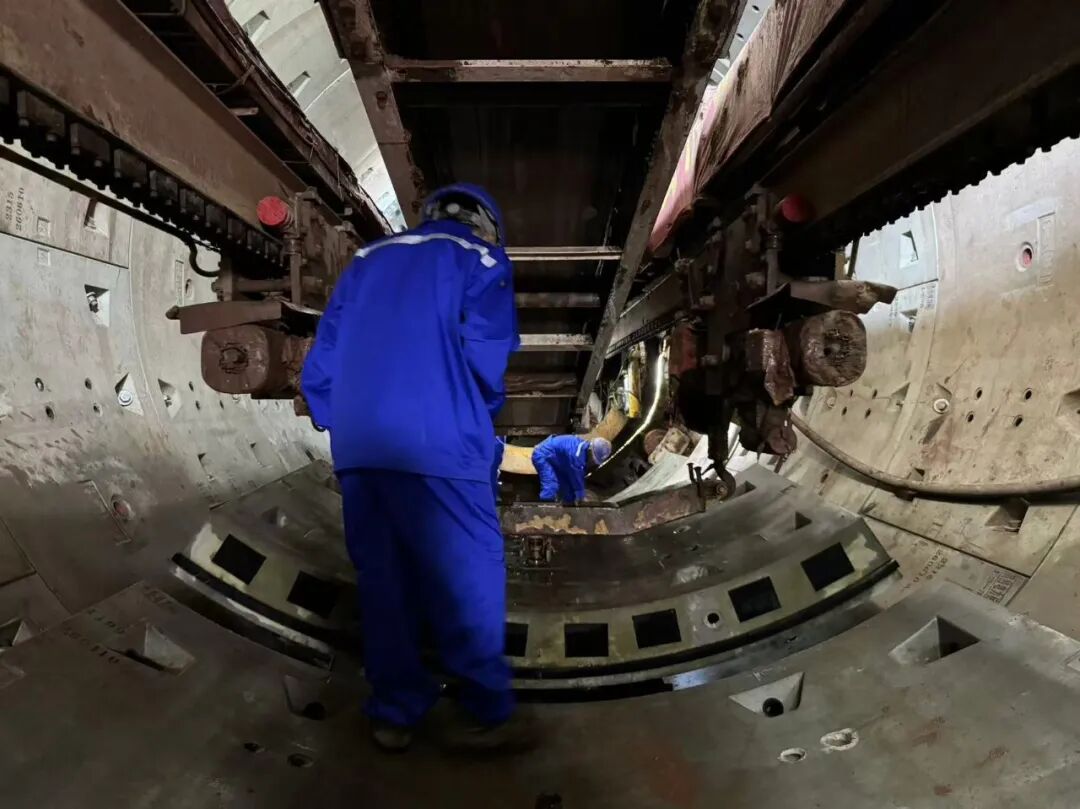

员热项目盾构隧道管片拼装


针对岩层破碎、易扰动、易坍塌的地质难题,优化盾构掘进参数,动态调控设备扭矩、推力、速度,采用匀速、低速、稳进模式,最大限度减少对围岩的扰动破坏。

针对小半径曲线、大坡度特殊线路工况,严格遵循“勤纠偏、小纠偏”原则,提前设置隧道轴线预偏量,搭配环向注浆封堵工艺,精准控制隧道成型质量。

针对大纵坡施工风险,优化洞内轨道布设,落实电瓶车限速通行、防溜制动等专项管控措施,从源头杜绝设备滑行、施工失稳等安全隐患。

针对密集穿越既有设施的高风险工况,严格落实分级技术交底与多点位复核复测制度,布设高密度自动化监测点位,全程动态跟踪地层沉降、盾构姿态、周边建构筑物及水系设施变形数据,根据监测结果实时微调掘进与注浆参数,高质量完成全线重难点段落掘进施工任务。


下一步,华隧建设将总结施工经验,稳步推进后续工序建设,以优质电力工程建设赋能广州城市更新与产业发展,为城市电网高质量发展保驾护航。


来源:第四分公司

文字:吴浪、张清华

图片:吴浪、郭飞、朱明哲

编辑:党群工作部


欢迎关注

华隧建设

视频号



相关链接

  1. 【业务动态】华隧建设总经理詹国良、副总经理吕明豪赴海南开展市场调研

  2. 【业务动态】华隧威公司荣获“风领杯”第五届UHPC设计定制大赛企业组第二名

  3. 【企业文化】华隧建设商务标编制职业技能竞赛圆满落幕

  4. 【一线动态】产量突破15000环(块)!华隧威潮州分公司全力护航粤东城际铁路建设

  5. 【一线动态】华隧建设珠肇高铁项目实体工程圆满收官



版权声明

本文仅作者转发或者创作,不代表旺旺头条立场。
如有侵权请联系站长删除

发表评论:

◎欢迎参与讨论,请在这里发表您的看法、交流您的观点。

热门
